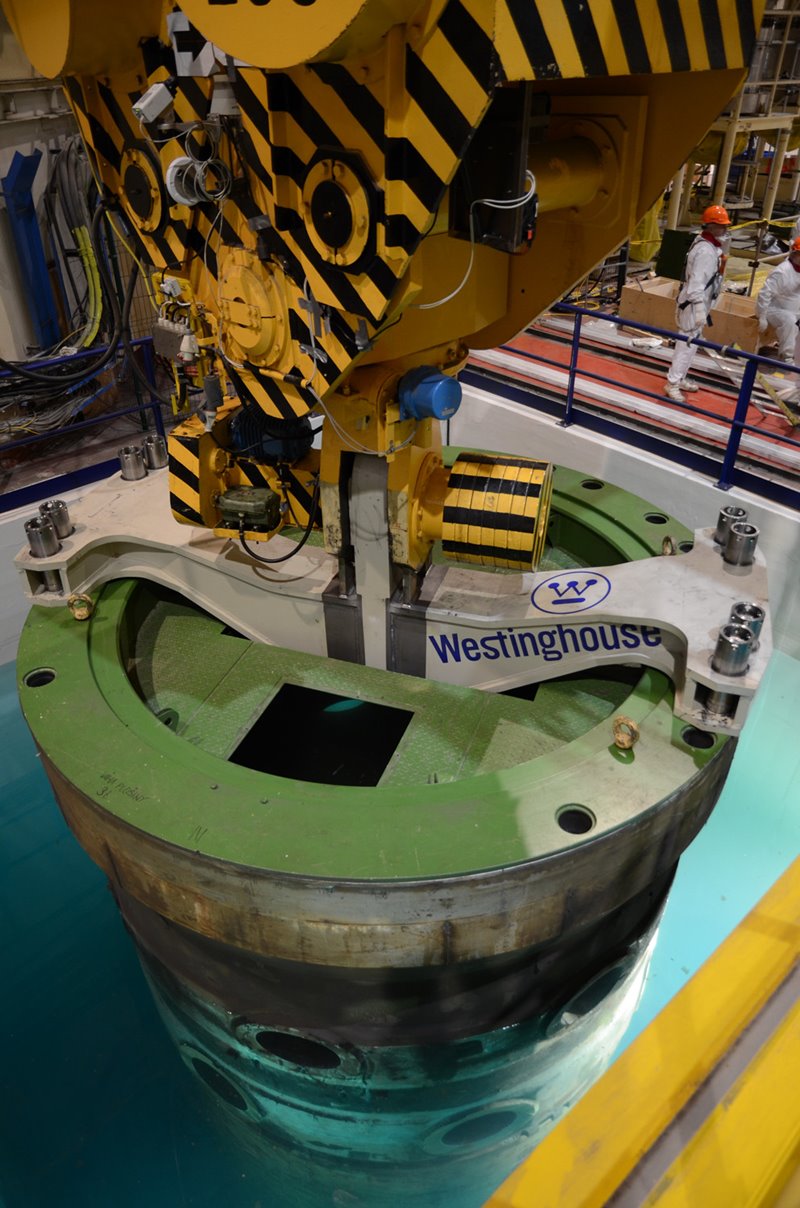

Foto: JAVYS/TS

Minulý víkend spoločnosť JAVYS úspešne zrealizovala jednu z najzložitejších operácií vyraďovania jadrovej elektrárne V1.

Spoločnosť JAVYS, a. s., cez víkend prepravila vyše dvesto ton vážiacu tlakovú nádobu reaktora. Išlo o jednu z nazložitejších operácií projektu BIDSF D4.2.

S operáciou prepravy tlakovej nádoby reaktora sa začalo v sobotu 30. mája o 7:00 a skončila po 13. hodine. Prípravy na realizáciu však trvali mesiace.

Prvýkrát na svete práve na Slovensku

V procese vyraďovania jadrovej elektrárne V1 v Jaslovských Bohuniciach je to významný míľnik. Operácii predchádzali mesiace príprav, technických rokovaní, projektovania, výroby manipulačných prostriedkov a schvaľovania potrebnej dokumentácie dozornými orgánmi,“ uviedol v tlačovej správe Ing. Tomáš Klein, člen predstavenstva a riaditeľ divízie vyraďovania V1 a PMU spoločnosti JAVYS, a. s.

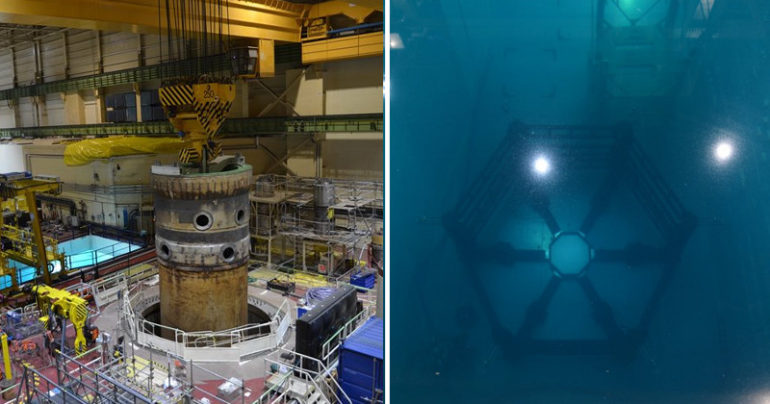

Foto: JAVYS/TS

Nádobu reaktora bolo potrebné prepraviť zo šachty reaktora do bazéna mokrej fragmentácie. Významné je, že takýto proces sa v prípade elektrárne typu VVER 440 uskutočnil po prvýkrát na svete práve na Slovensku.

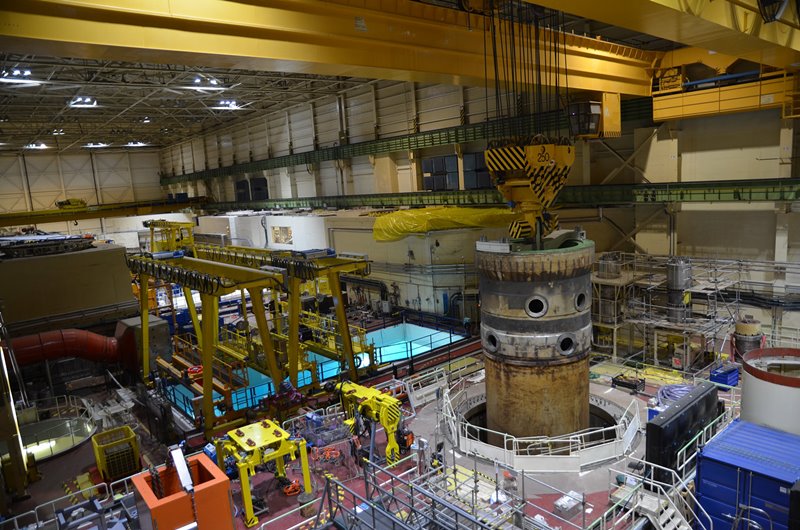

Transport tlakovej nádoby pomocou hlavného žeriavu s nosnosťou 250 ton sa začal v sobotu o 9:45.  Približne o 13:00 bola tlaková nádoba položená na pripravenú plošinu v bazéne pracoviska mokrej fragmentácie a transport bol úspešne ukončený.

Realizáciou tejto náročnej operácie bol dosiahnutý významný míľnik nielen projektu D4.2, ale celého procesu vyraďovania JE V1. Demontáž veľkorozmerných komponentov primárneho okruhu začala spoločnosť JAVYS, a. s. realizovať koncom roka 2017 v spolupráci s konzorciom spoločností Westinghouse Španielsko, Westinghouse Švédsko a VUJE.

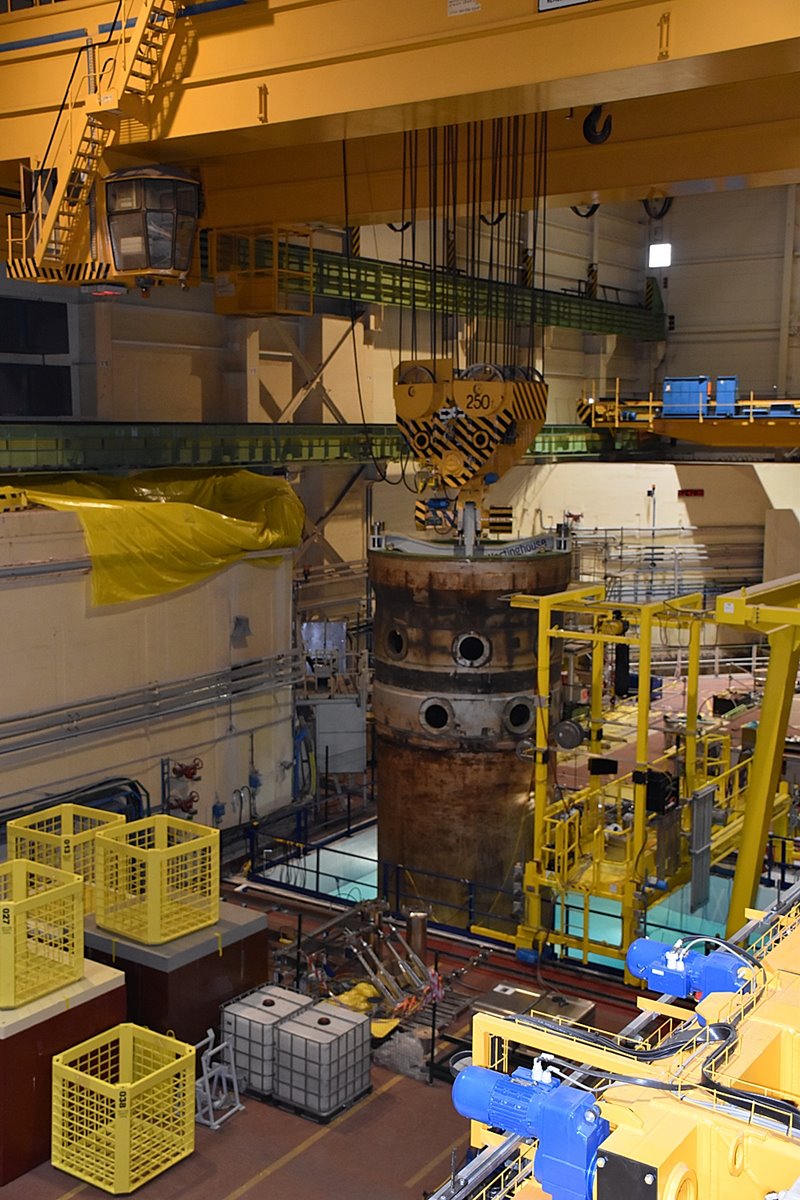

Foto: JAVYS/TS

Proces príprav

Jednou z hlavných úloh projektu je demontáž a fragmentácia tlakových nádob reaktorov a vnútorných častí reaktorov, t. z. najaktívnejších častí elektrárne, ktorých rádioaktivita predstavuje takmer 100 % celkovej rádioaktivity elektrárne,“ uviedol riaditeľ divízie vyraďovania V1 a PMU, Tomáš Klein.

V období rokov 2018 a 2019 spoločnosť JAVYS, a. s. absolvovala náročný proces prípravy a schvaľovania projektovej dokumentácie, získanie povolení na výstavbu pracovísk na fragmentáciu aktivovaných zariadení a schválenie dokumentácie dôležitej z pohľadu jadrovej a radiačnej bezpečnosti.

Foto: JAVYS/TS

Po skončení výstavby bazénov na fragmentáciu tlakových nádob reaktorov, vnútorných častí reaktorov a ich úspešnej kolaudácii začala realizácia transportov týchto aktivovaných zariadení do novovybudovaných bazénov fragmentačných pracovísk.

Elektráreň V1

Jadrová elektráreň V1  s dvoma blokmi VVER 440 typu V 230 v Jaslovských Bohuniciach sa začala stavať 24. apríla 1972. O rok neskôr sa položil základný kameň na stavbe hlavného výrobného bloku.

Jadrová elektráreň Jaslovské Bohunice. Foto: Archív TASR/Lukáš Grinaj

Prvý blok JE V1 dosiahol po prvý raz minimálny kontrolovaný výkon reaktora 27. novembra 1978 a 17. decembra 1978 bol ako prvý prifázovaný k sieti turbogenerátor č. 11. Týmto okamihom začala éra prevádzky blokov typu VVER 440 v československej energetickej sústave. Jadrová elektráreň V1 sa stala prvou československou jadrovou elektrárňou priemyselného typu s plne osvojeným a sériovo vyrábaným zariadením.

14. septembra 1999 rozhodla Vláda Slovenskej republiky o odstavení 1. a 2. bloku jadrovej elektrárne V1 v roku 2006 a 2008. K odstaveniu došlo v rámci dohôd o vstupe Slovenska do Európskej únie.
